奉发集团坚持稳中求进工作总基调,全力推进在建项目,坚定有力落实执行,艰苦拼搏,团结奋斗,以“四新四大”为指引,以“品质奉发”为中心,全面推动集团更稳更好向前迈进,走好“奉贤美,奉贤强”高质量发展新征程。

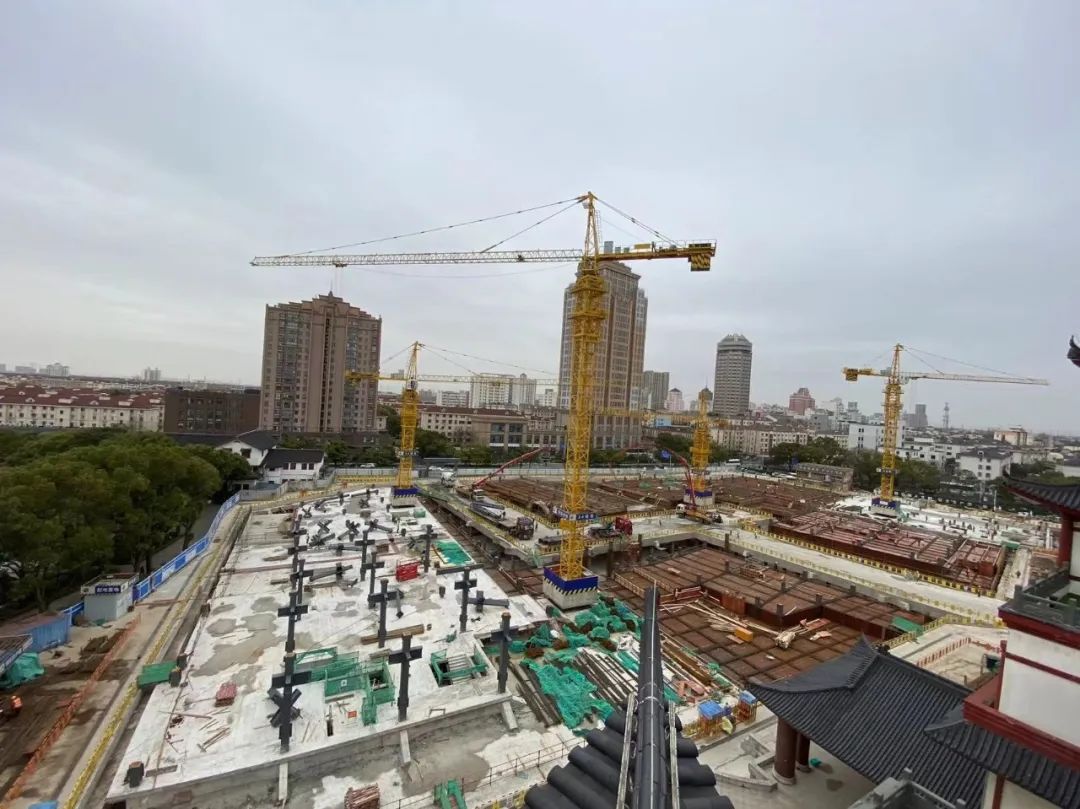

▲奉发·名邸,项目正在进行市优质结构评审,高层及叠墅主体结构和二次结构施工已完成,叠墅石材外立面完成70%。

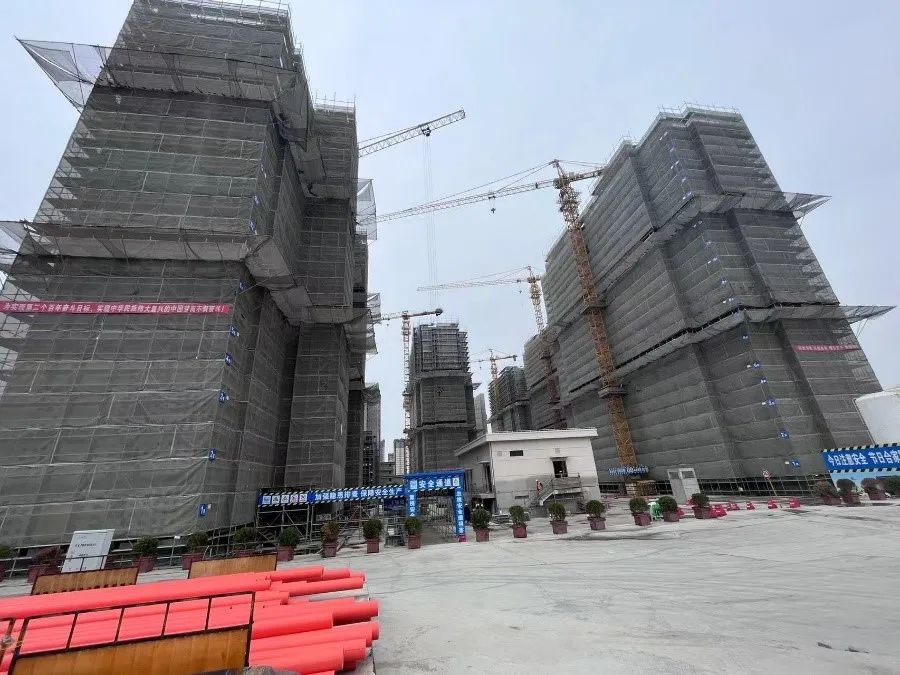

▲奉发·贤荟悦邸,项目正在进行土方开挖及首开区结构施工,首开区全部楼栋已出正负零,售楼处已完成结构封顶,精装与外立面正在施工中。

▲奉贤新城16单元28-01区域地块,项目处于桩基施工阶段,计划4月完成桩基工程施工、围护图纸会审及设计交底工作。

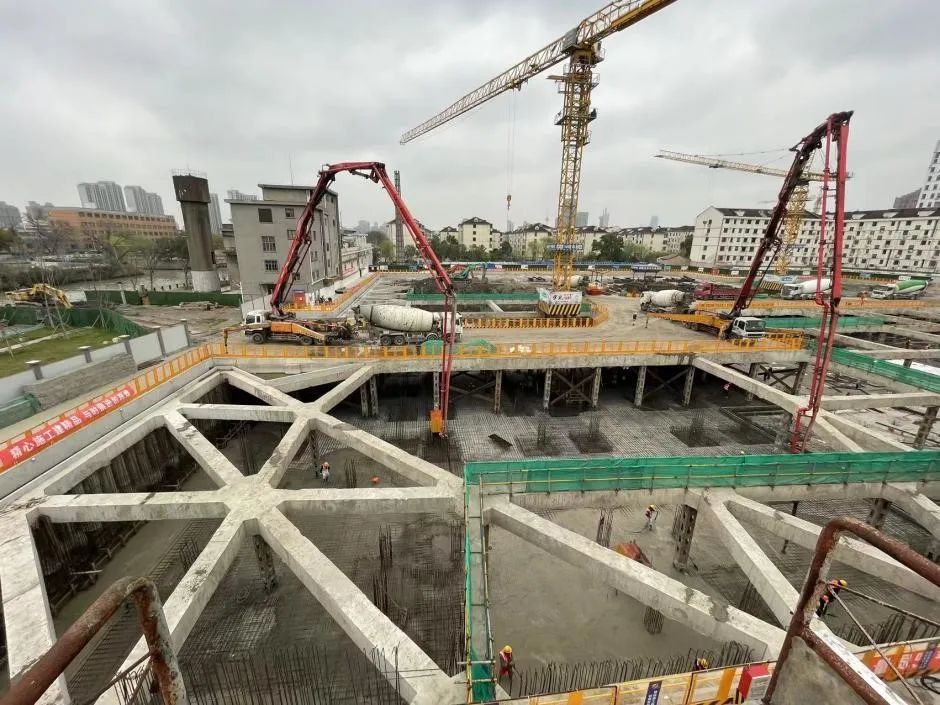

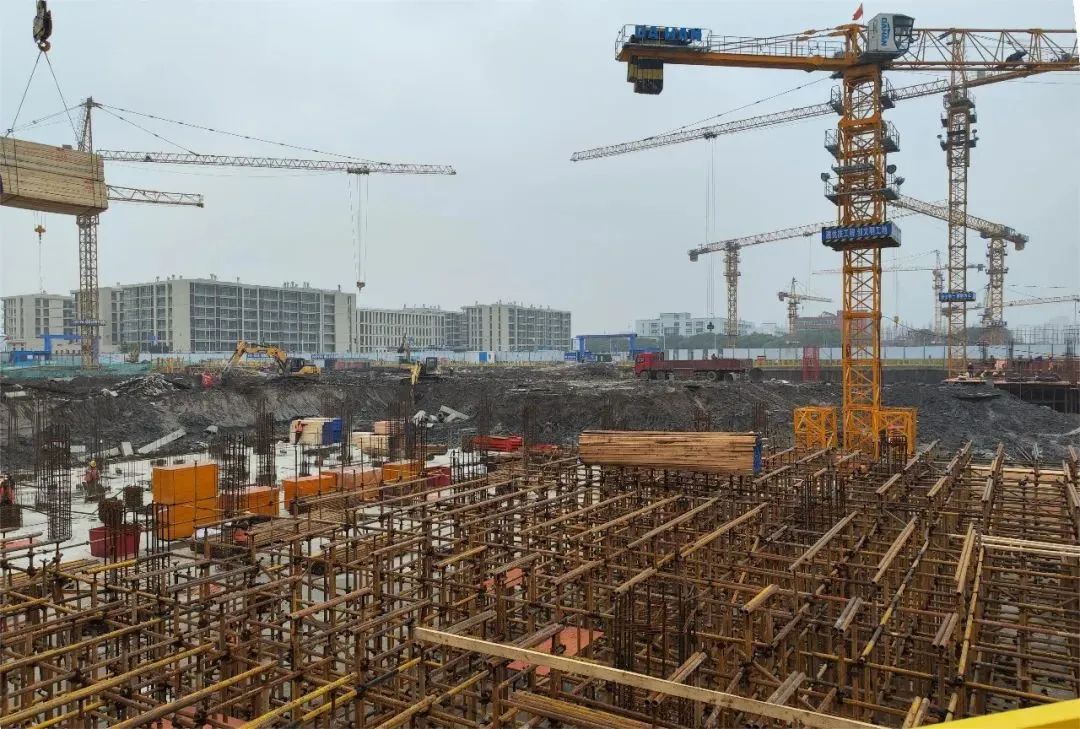

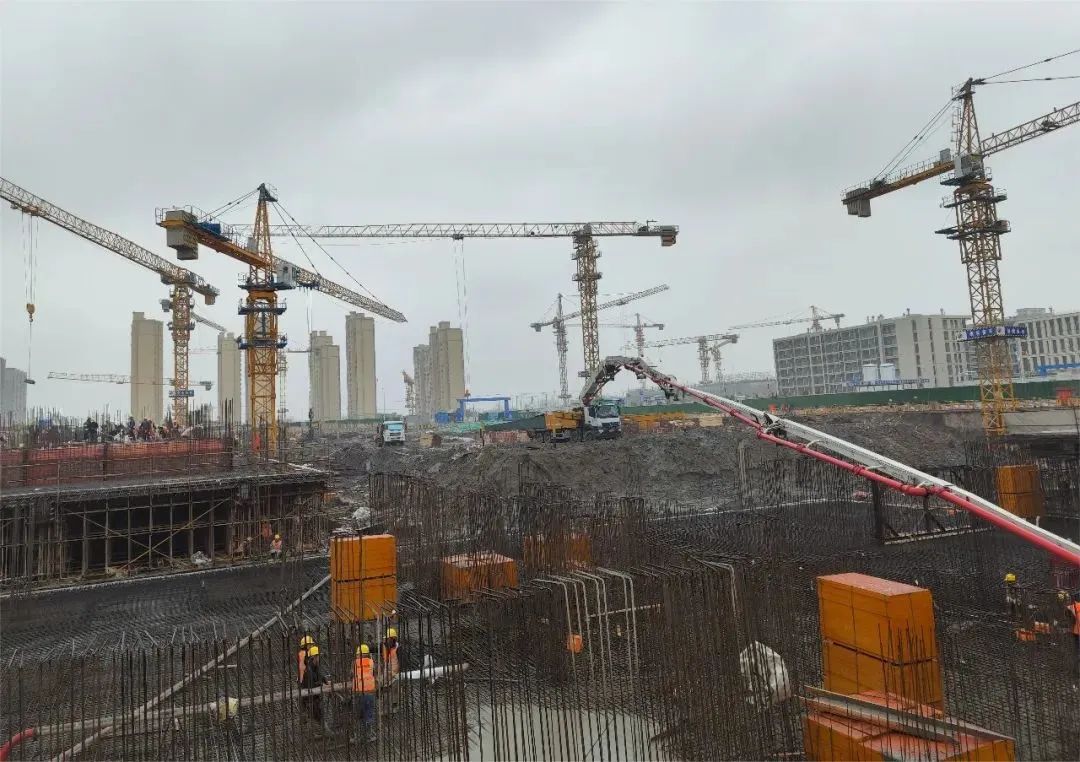

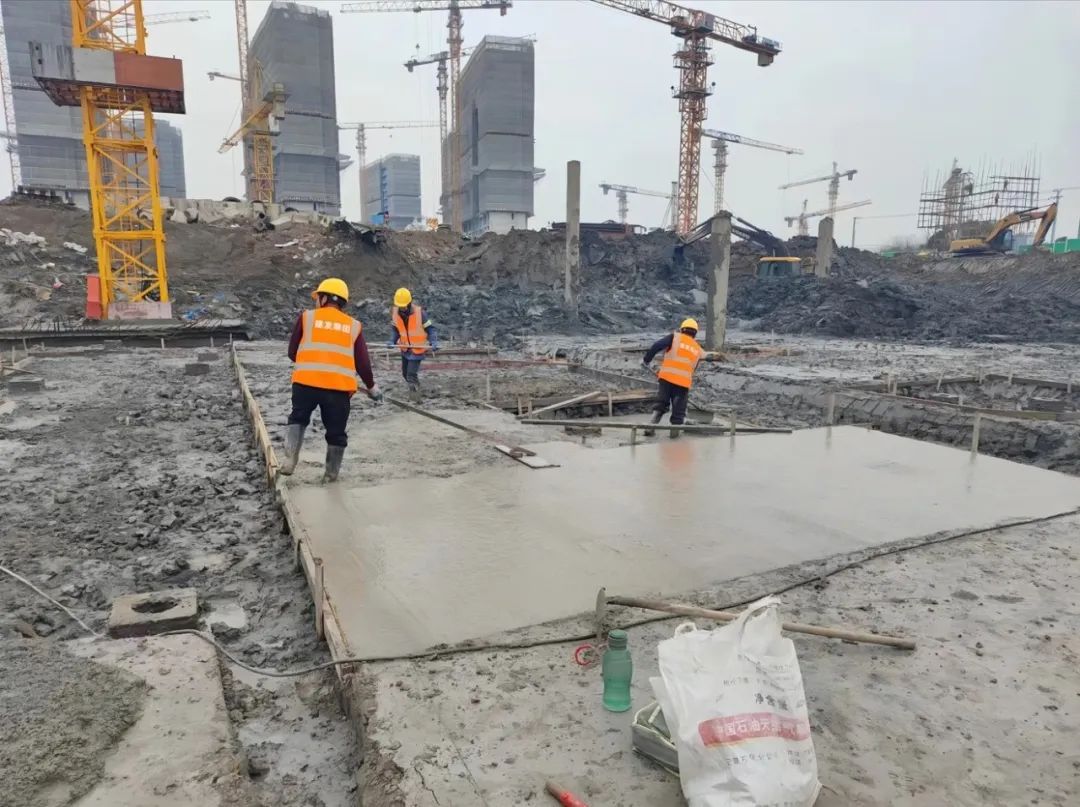

▲奉贤新城12单元25a-01a区域地块,项目正处于土方开挖及基坑垫层浇筑施工阶段,地下结构首块顶板浇筑已完成。

▲奉贤新城12单元26a-01a区域地块,项目正处于土方开挖及基坑垫层浇筑施工阶段,地下结构首块底板浇筑已完成。

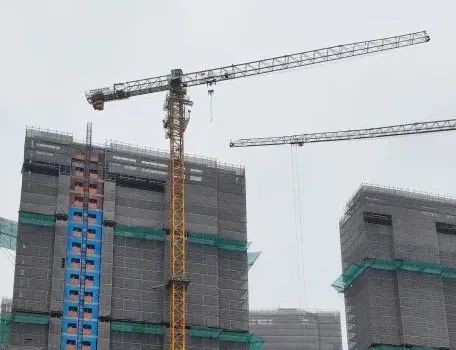

▲奉贤新城15单元17a-06a区域地块,项目1#楼电梯安装,给排水管道安装完成约61%,室内地坪施工完成12%;2#楼内粉基本完成,内保温施工基本完成,电梯安装;3#楼内外粉完成约68%,电梯安装,窗框安装;4#、7#楼水电开槽预埋基本完成,7#楼外墙粉刷完成约3%;5#楼电梯安装,内粉完成约93%,门窗框安装93%;6#楼电梯安装,下沉式卫生间地坪回填61%,卫生间防水施工,室内地坪施工完成35%;公建一和公建二电梯安装;腻子施工完成约46%,消防管道安装完成约33%。

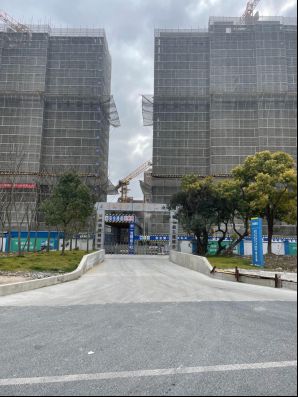

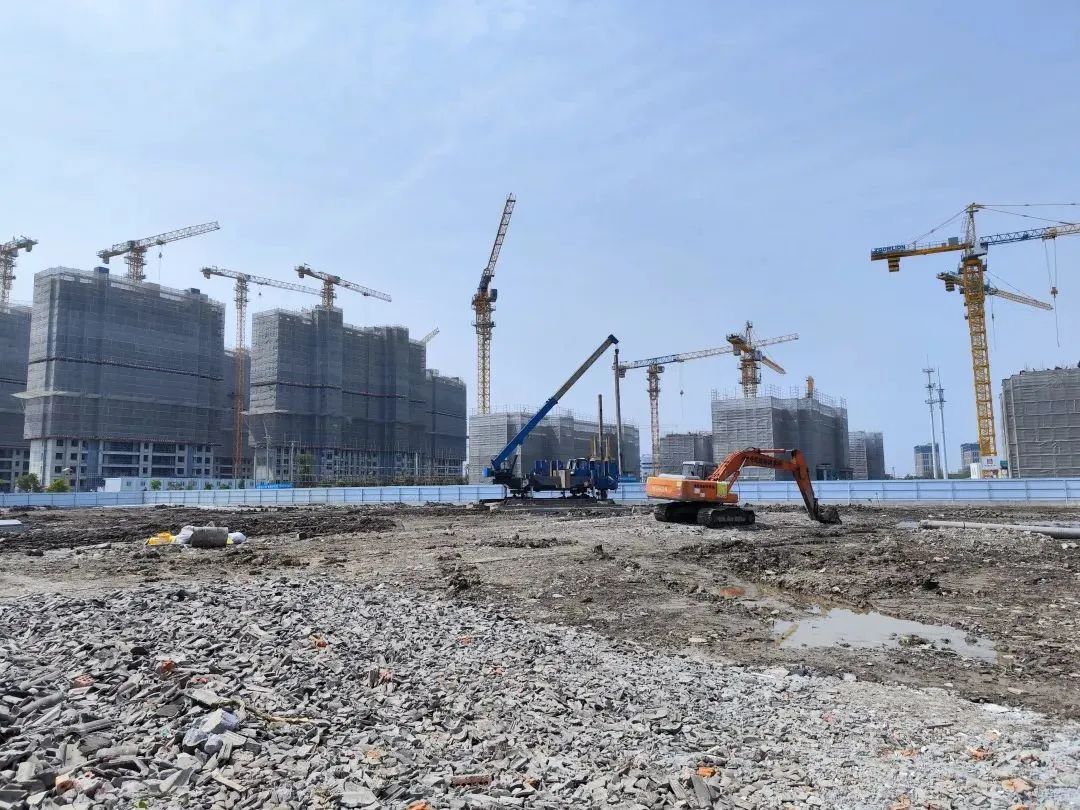

▲奉贤新城12单元29a-02a区域地块,项目处于主体结构施工阶段,1#完成6层、2#完成5层、3#完成4层、4#完成5层、5#完成4层,预计封顶日期2023年7月。

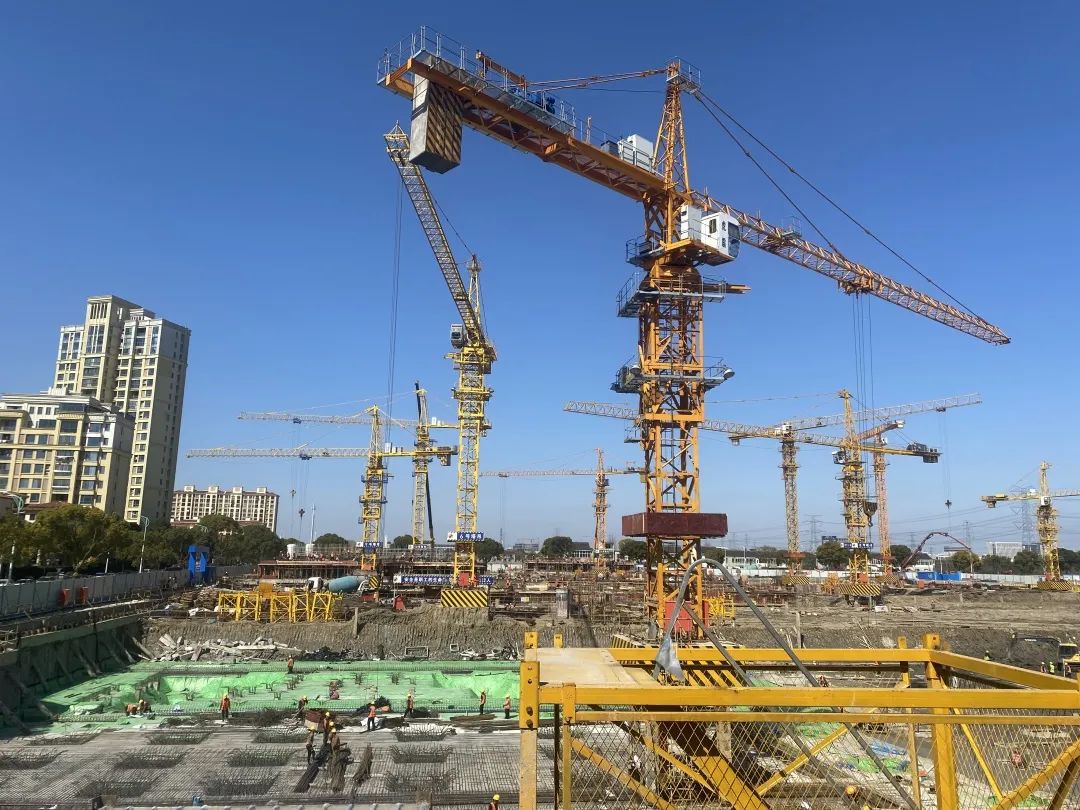

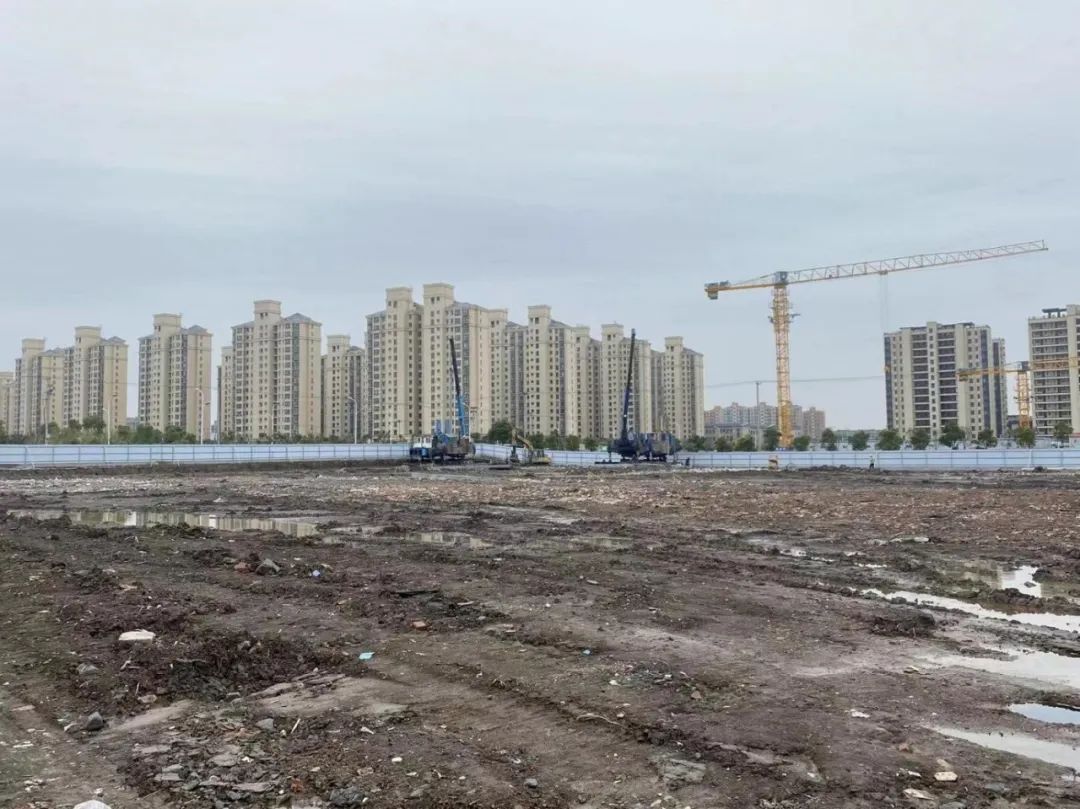

▲奉贤新城16单元28-01地块,项目处于桩基施工阶段,工程桩数总量为1798套,截至目前打桩数量累计完成1637套。

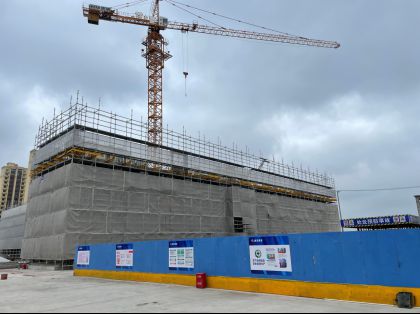

▲海湾13-02星火地块,项目主体结构完成100%,现场二结构施工完成97%。

▲如意雅园,项目实体工作量已完成,项目管理人员正积极对接相关部门,有序推进项目竣工验收。

▲四团镇fxs5-0101单元39-01地块,项目处于主体施工阶段,主体工程完成65%,二结构完成30%。

▲三古地块项目,项目地下室施工,地库排架支模及墙柱钢筋绑扎基本完成;地下室区域b2层主体完成100%,b1层主体完成40%;北侧5#-12#钢框架完成100%,楼板施工完成20%。

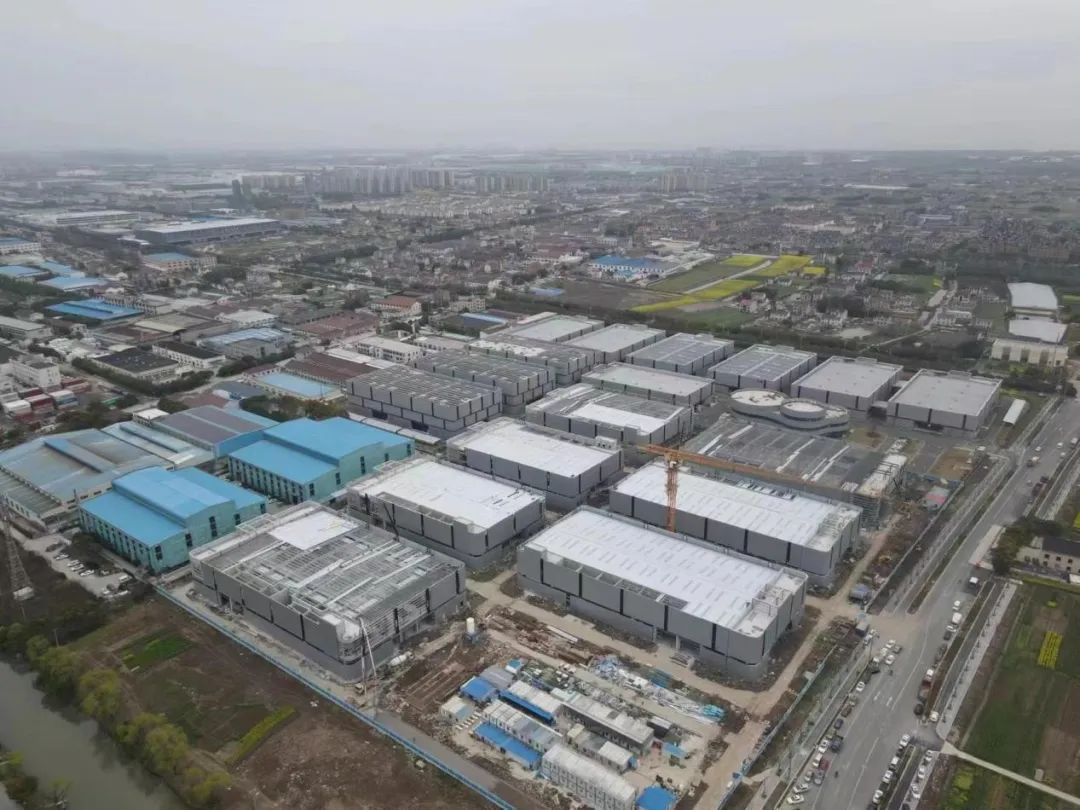

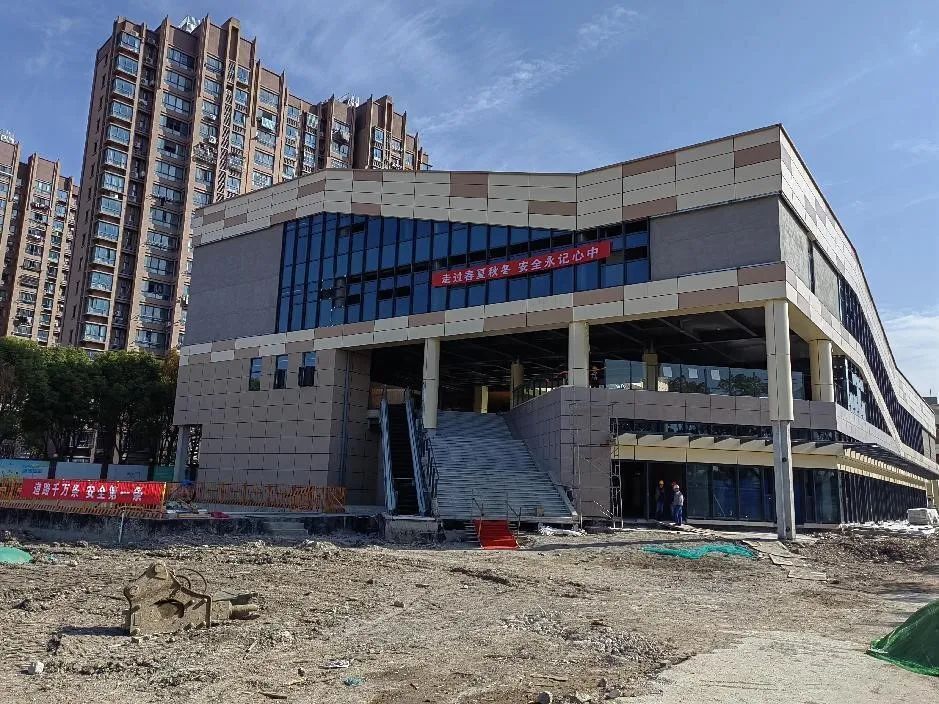

▲上海奉贤经发商业广场项目,本月主体结构完成100%,精装修完成75%,室外总体完成70%,机电完成90%,幕墙完成92%,绿化完成45%;道路硬化完成100%,水电布置完成100%,四周围栏完成100%,钢筋加工区、堆场区、标养间、危险仓库等完成100%。

▲四团0101地块项目二标段,项目目前主体结构全部完成;二次结构完成95%;钢结构檩条安装完成100%,墙板安装完成95%;消防通风完成90%;室外总体完成70%。

▲奉贤新城 05单元02-03a地块(鼎丰酱园),项目处于基坑施工阶段,1、2、3、4、5区土方开挖(土方出土采用船运、车运模式)、底板钢筋绑扎、混凝土浇筑完成。

▲海思路(东河路-海航路)道路新建工程,已完成铺设石灰土、级配碎石、摊铺水稳基层、人行道基础施工和排砌侧平石工作。
